本网迅(文、图/黄伟)截止3月6日,备受广大师生关注的卡塔尔世界杯决赛波胆预测 2022年重点工程“校园电力基础设施及配套设施改造工程”在卡塔尔世界杯决赛波胆预测 领导的关心下,在后保部领导及工程项目组全体成员的共同推进下,克服重重困难,工程进度较为顺利,现已完成近80%的工程量。

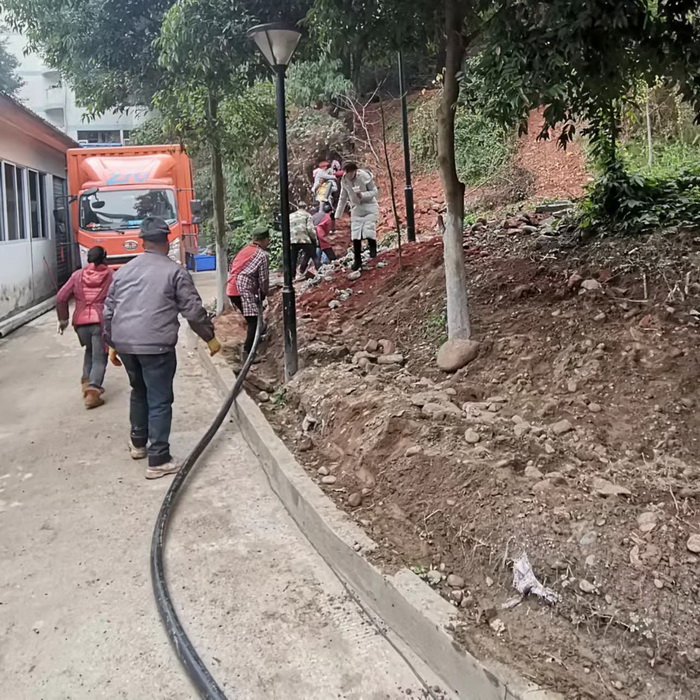

目前,已经完成了全校23栋学生宿舍动力电缆敷设和2900余间学生寝室动力线路的铺设,交接配电箱和层间配电箱95%已安装到位,武珈山男生院供电线路入地和沥青路面改造已全部完成,院内新安装了6盏120W太阳能路灯。新增的两台1000KVA箱式变压器、环网柜现已完成了电缆敷设及箱体柜体基础部分,后续相关工作也在有序的推进中,只待变压器和环网柜就位安装调试。预计整个工程将在4月中旬基本完成,4月30日之前结束全部安装调试。
另据师科公司消息,与该工程配套的空调安装和控电及收费系统安装工程也在积极的实施中,目前已经完成了所有学生寝室墙面开孔等前期工作。
